Contraloría advierte pagos por S/ 1,3 millones en obra inconclusa de polideportivo en Suitucancha

La obra presenta partidas pendientes en infraestructura, acabados e instalaciones, pese a que fue reportada con un avance físico del 100 %.

Contraloría advierte pagos por S/ 1,3 millones en obra inconclusa de polideportivo en Suitucancha

La obra presenta partidas pendientes en infraestructura, acabados e instalaciones, pese a que fue reportada con un avance físico del 100 %.

La Municipalidad Distrital de Suitucancha, provincia de Yauli, en Junín, efectuó pagos por S/1 millón 349, 348 en la construcción de un polideportivo, pese a que la obra registra trabajos sin ejecutar y otras parcialmente ejecutadas, según advirtió la Contraloría General de la República.
De acuerdo al Informe de Visita de Control n.° 029-2026-OCI/0416-SVC, realizado del 26 de agosto al 12 de octubre de 2026, también se advirtió que los funcionarios municipales habrían omitido retener S/ 95 109,71 por concepto de garantía de fiel cumplimiento contractual de la obra “Mejoramiento y ampliación del servicio de práctica deportiva y/o recreativa en el polideportivo de la localidad de Suitucancha – I etapa”, valorizado en S/ 1 millón 332 209.

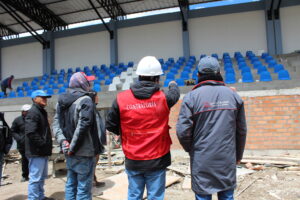

Contraloría inspecciona labores de obreros sin presencia del residente ni supervisor en el polideportivo de Suitucancha.

Los auditores constataron trabajos pendientes en graderías de acceso, rampa para personas con discapacidad, estructuras, acabados, instalaciones eléctricas y servicios sanitarios, entre otros componentes. Pese a ello, el residente y el supervisor registraron un avance físico del 100 % y otorgaron la conformidad técnica de la obra, a pesar de que existían partidas pendientes de ejecución.

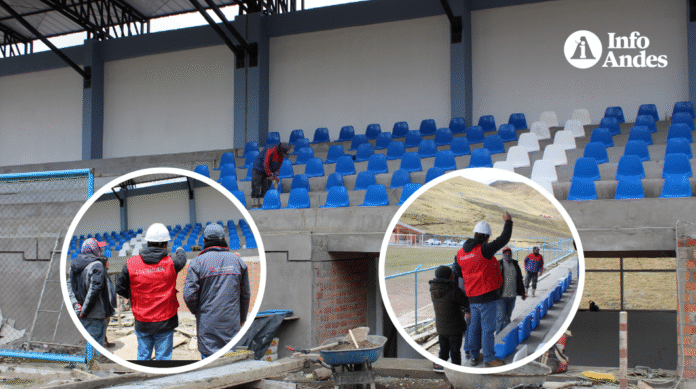

Verificación de partidas pendientes en graderías y acabados de la obra valorizada en más de S/ 1,3 millones.

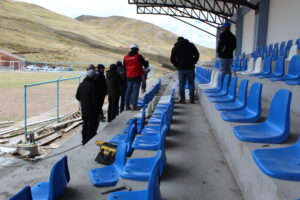

Asimismo, durante las visitas de control, se verificó la presencia de obreros realizando trabajos sin contar con la participación del residente, el supervisor ni el especialista en seguridad y salud ocupacional, lo que podría afectar el adecuado control técnico y las condiciones de seguridad durante la ejecución de la obra.
Ante estas situaciones, la Contraloría recomendó al titular de la Municipalidad Distrital de Suitucancha adoptar las medidas preventivas y correctivas necesarias para superar las situaciones adversas identificadas, cautelar el uso adecuado de los recursos públicos y garantizar el cumplimiento de las obligaciones contractuales y la normativa aplicable.

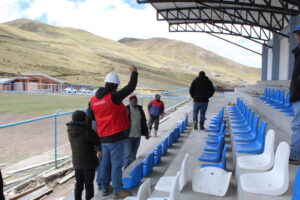

Auditores constatan trabajos inconclusos en obra reportada indebidamente al 100 % de avance físico.
Resumen de privacidad

Esta web utiliza cookies para que podamos ofrecerte la mejor experiencia de usuario posible. La información de las cookies se almacena en tu navegador y realiza funciones tales como reconocerte cuando vuelves a nuestra web o ayudar a nuestro equipo a comprender qué secciones de la web encuentras más interesantes y útiles.
